eslint配置介紹-如何在uniapp中配置eslint


eslint uniapp-eslint及vue-eslint配置

ESLint 是一個開源的 JavaScript 代碼檢查工具。可以讓程序員在編碼的過程中發現問題而不是在執行的過程中。

1. eslint的特性

請直接參考文檔

附:其他文件的格式設置

一般eslint只作用在項目相關的文件內,而像package.json這類文件我們可以使用VScode中的EditorConfig for VS Code插件來配置

1// 為了與eslint統一性,一般會這樣配置
2[*.{js,vue,json,html,css,less}]
3indent_style = tab
4indent_size = 4
5trim_trailing_whitespace = true
6insert_final_newline = true

2. 開始使用

  • 安裝eslint
1$ npm install eslint --save-dev
  • 安裝好后需初始化並設置配置文件
1// 在package.json中添加
2"scripts": {
3    "eslint""eslint --init"
4}
5
6// 在項目下執行,並選擇設置,如下圖
7$ npm run eslint

這樣我們就在項目中添加了.eslintrc.js

 1module.exports = {
2    'env': {
3        'browser'true,
4        'es6'true,
5        'node'true
6    },
7    'extends''eslint:recommended',
8    'globals': {
9        'Atomics''readonly',
10        'SharedArrayBuffer''readonly'
11    },
12    'parserOptions': {
13        'ecmaVersion'2018,
14        'sourceType''module'
15    },
16    'rules': {
17        'indent': [
18            'error',
19            'tab'
20        ],
21        'linebreak-style': [
22            'error',
23            'windows'
24        ],
25        'quotes': [
26            'error',
27            'single'
28        ],
29        'semi': [
30            'error',
31            'always'
32        ]
33    }
34};

具體的配置請參照文檔

  • 最后我們就可以使用了
1// 在package.json中添加
2"scripts": {
3    "lint""eslint [項目文件路徑]"
4}
5
6// 執行eslint
7$ npm run lint

另外:我們都知道eslint是js的檢查工具,但是我們的項目中可能有.html,.vue,.ts等等其他內容需要檢查,這時候我們就需要安裝配置一些插件來完成

  • ESLint 支持使用第三方插件。在使用插件之前,你必須使用 npm 安裝它。

例:eslint-plugin-vue:

 1// 安裝
2$ npm i eslint-plugin-vue -D
3
4// 配置
5"extends": [
6    "eslint:recommended",
7    "plugin:vue/recommended"
8],
9// 每個配置繼承它前面的配置
10plugins: [
11    'vue'
12]
13// plugins 屬性值 可以省略包名的前綴 eslint-plugin-。

3. @vue/cli中的eslint

@vue/cli安裝項目是自動安裝了eslint相關的一系列插件,其中@vue/cli-plugin-eslint提供了不同模式的選擇:

1? Pick an ESLint config:
2Error prevention only
3  Airbnb
4  Standard
5  Prettier

區別如下圖:

一般可以選擇Error prevention only,那么eslint直接使用eslint:recommended,即eslint中一系列核心規則,可查文檔

  • 同時我們查看package.json中的字段:
1"devDependencies": {
2    "@vue/cli-plugin-eslint""^4.1.0",
3    "babel-eslint""^10.0.3",
4    "eslint""^5.16.0",
5    "eslint-plugin-vue""^5.0.0",
6}

@vue/cli-plugin-eslint是一款vue-cli的eslint插件,就是它為我們初始化了一些配置:

 1base: {
2    eslint: '^6.7.2',
3    'eslint-plugin-vue''^6.1.2'
4},
5airbnb: {
6    '@vue/eslint-config-airbnb''^5.0.2',
7    'eslint-plugin-import''^2.20.1'
8},
9prettier: {
10    '@vue/eslint-config-prettier''^6.0.0',
11    'eslint-plugin-prettier''^3.1.1',
12    prettier: '^1.19.1'
13},
14standard: {
15    '@vue/eslint-config-standard''^5.1.0',
16    'eslint-plugin-import''^2.20.1',
17    'eslint-plugin-node''^11.0.0',
18    'eslint-plugin-promise''^4.2.1',
19    'eslint-plugin-standard''^4.0.0'
20}

可以看到不同的模式提供不同的插件,而其中base是默認一定會安裝的項目

  • base提供的默認配置如下:
 1{
2    parser: require.resolve('vue-eslint-parser'),
3    parserOptions: {
4        ecmaVersion: 2018,
5        sourceType: 'module',
6        ecmaFeatures: {
7            jsx: true
8        }
9    },
10    env: {
11        browser: true,
12        es6: true
13    },
14    plugins: [
15        'vue'
16    ],
17    rules: {
18        'vue/comment-directive''error',
19        'vue/jsx-uses-vars''error'
20    }
21}

我們知道每個配置繼承它前面的配置,所以@vue/cli項目中這些配置可以略去不寫。

  • 關於babel-eslint的配置,正常我們會寫
1{
2    parser"babel-eslint",
3    parserOptions: {
4        //...
5    }
6}

但是eslint-plugin-vue中的很多規則都需要vue-eslint-parser檢查<template>, vue-eslint-parserbabel-parser二者有沖突。所以我們使用已下寫法

1parserOptions: {
2    parser'babel-eslint',
3    //...
4},

如果我們選擇Standard模式

  • 查看package.json中的字段:
1"devDependencies": {
2    "@vue/cli-plugin-eslint""^4.1.0",
3    "@vue/eslint-config-standard""^4.0.0",
4    "babel-eslint""^10.0.3",
5    "eslint""^5.16.0",
6    "eslint-plugin-vue""^5.0.0",
7}

根據上述的模式配置會額外安裝響應的插件@vue/eslint-config-standard,這時配置是這樣的:

1'extends': [
2    'plugin:vue/essential',
3    '@vue/standard'
4]

@vue/eslint-config-standard插件的配置替代了eslint的核心規則,其規則配置在./node_modules/eslint-config-standard/eslintrc.json中查看

注:當你選擇其他模式的時候,即選擇了模式中配置好的規則,這時一般不贊成再去修改規則,否則就用默認模式好了

4. prettier

prettier是eslint的一款插件,格式化代碼工具。

  • 使用prettier卻不能隨意的配置我們自己想要的風格。大多數人會覺得Prettier 風格非常差,但是如果開發團隊人數眾多時,prettier不但節省了手動去調整代碼風格的時間,而且減少了成員之間無畏的爭執。

  • 如果在@vue/cli項目中,之間選擇prettier模式就行了

  • 如果需要自己安裝prettier,過程如下:

安裝

1npm i prettier eslint-config-prettier eslint-plugin-prettier --D

配置

 1{
2    "extends": [
3        ...,
4        "prettier",
5        "plugin:prettier/recommended"
6    ],
7    "plugins": ["prettier"],
8    "rules": {
9        "prettier/prettier""error"
10    }
11}

少數配置可以自行設置.prettierrc.js文件

5. uniapp中配置eslint

你當然可以重頭開始安裝eslint,然后初始化,最后安裝你所需要的插件,比如eslint-plugin-vue,但是uniapp小程序項目的構建也使用了@vue/cli工具,所以我們可以直接拿來用

安裝

1$ vue add @vue/eslint
2
3// 同樣的可以選擇@vue/cli-plugin-eslint提供的四個模式
4
5? Pick an ESLint config: Basic
6? Pick additional lint features: Lint on save

在配置上,大部分是通用的,但是我們應該為小程序配置全局變量

1"globals": {
2    "swan""readonly",
3    "wx""readonly",
4    "uni""readonly"
5}

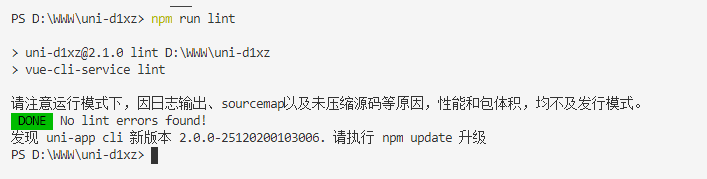

執行結果如下:
